Hus I:
- Ferdig støpt i uke 44. Nå begynner tørkeprosess og løpende innredningsprosess.

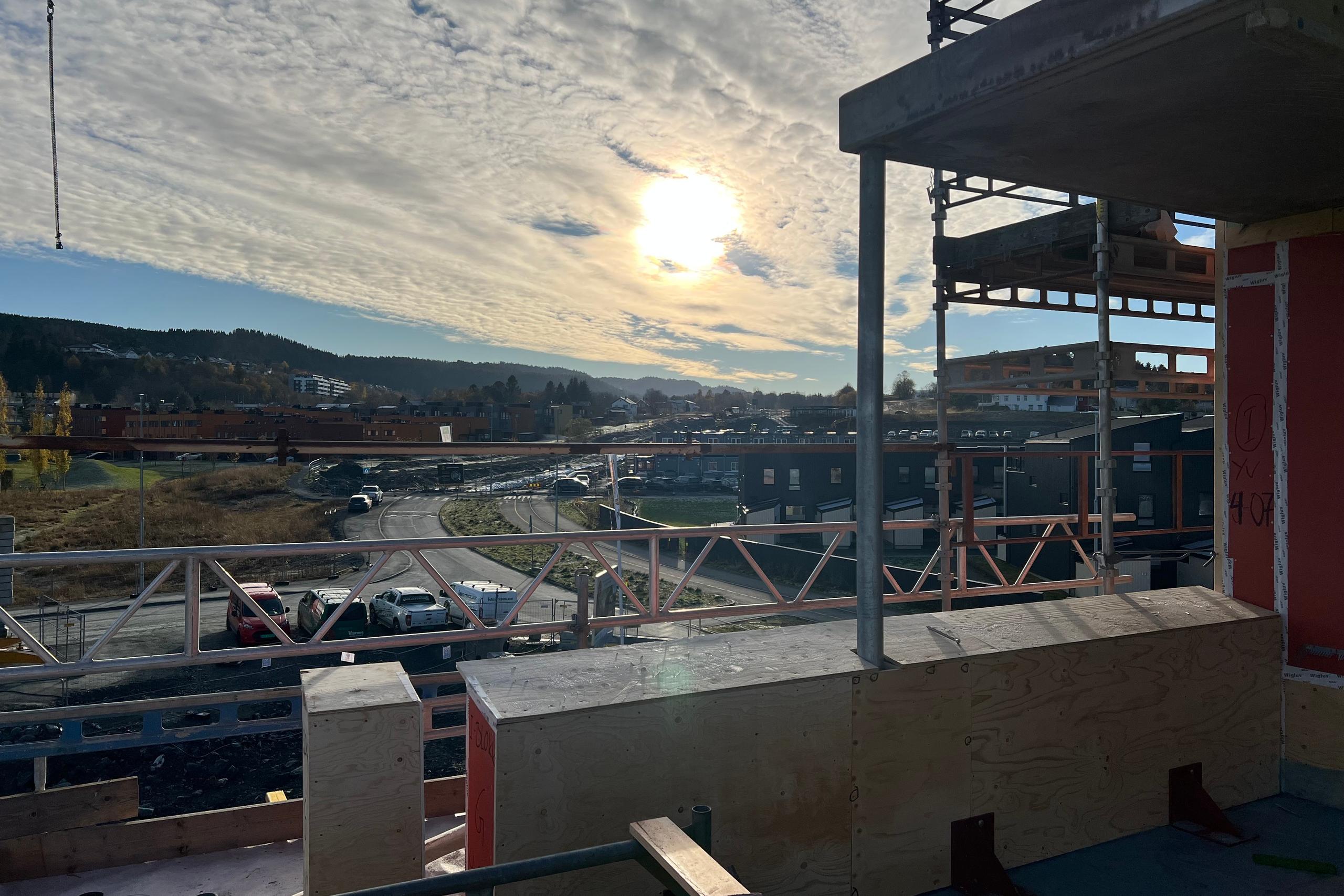

- Utvendig kledning pågår.
- Taktekking begynner snart og det skal være tett tak før jul
Hus G:
- Ferdig støpt i uke 45. og da er alt råbygg med boligene ferdig.
- Utvendig kledning pågår.
- Taktekking begynner her også etter hvert når betongen er klar.
P.kjeller:
- Del 1 av p-kjeller begynner å bli ferdig.
- Det kommer steinleggere for å legge kjøredekke i uke 46. (Kommer til å ta noen bilder av dette, ganske kul prosess)
- Tekking av gårdsromsdekke på del 1 er 90% ferdig.
